年終再合力,地勘贏時間
為盤活公司資產,進一步挖掘裝置潛能,提升現有裝置出力水平,公司聘請專家進行多次研判,依靠現有基礎設施,新建一套尾氣變換工段,對現有合成氨裝置進行能效提升。
合成氨效能提升項目是公司本年度技改項目的重點項目,目前項目工藝、設備已完成設計。配套的相關土建設計已經展開,由于土建設計基礎依靠地勘報告,目前我公司檔案室留存的是10年前記錄。該區域目前的地下水文、土質沉積情況與十年前的地勘數據已不甚相符。按照國家最新的規范要求,需重新做地質勘查報告,供設計院土建設計參考使用。

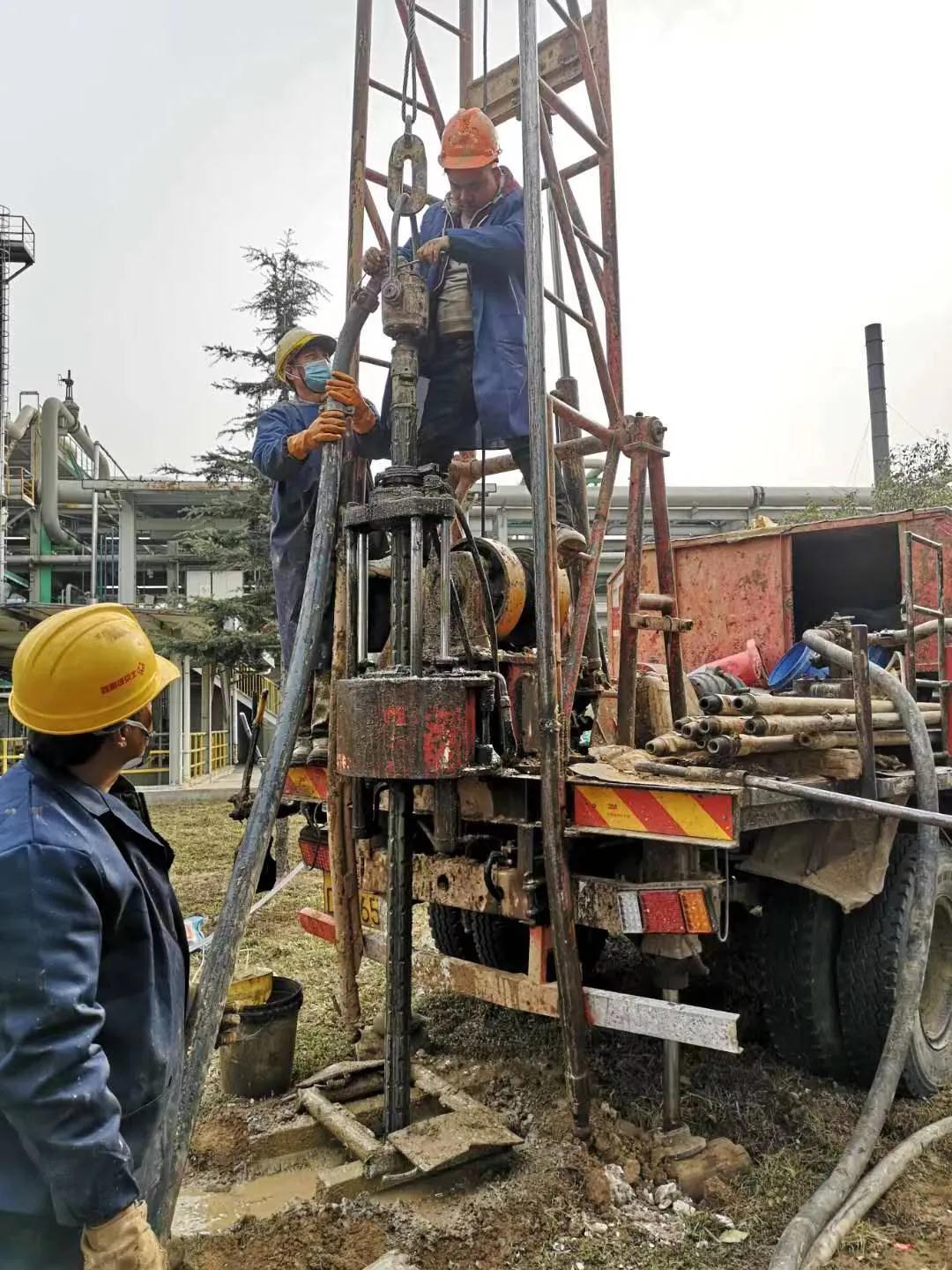

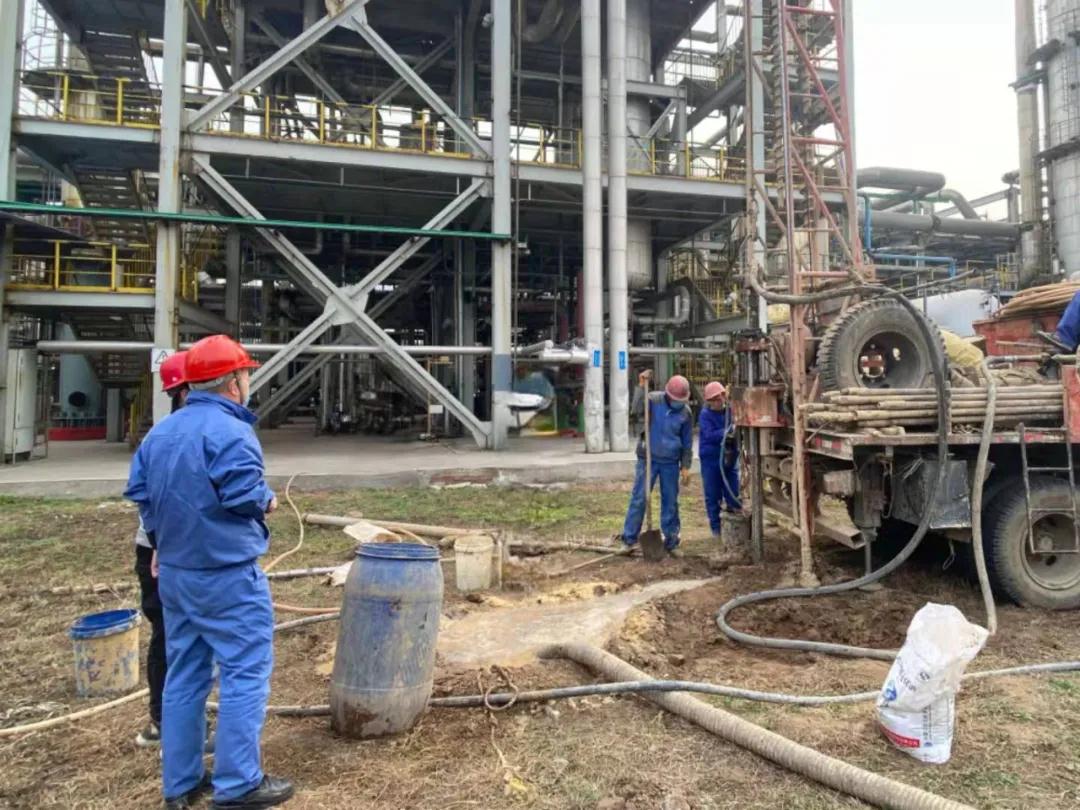

本次地勘取樣工作由公司科技發展部牽頭,各部門配合,地勘位置在合成氨低溫甲醇洗A裝置北側,面積約為1000平方米。2020年2月3日上午完成評標工作,下午立即組織地勘單位現場放線布點。2月4日上午地勘鉆機進場鉆孔取樣,截止2月6日下午共計完成鉆孔16個,鉆孔深度20~25米,鉆孔完成標志著取樣工作全部竣工。同時,取得所有樣品即刻送往土工實驗室進行土質分析檢測。截至2月9日,已全面完成地勘報告并提交設計院。
地勘取樣工作的順利完成為下一步土建詳細施工圖設計提供了數據保障,更為項目順利按期完工提供了技術保障。(孔祥玉 李智 周芬)
