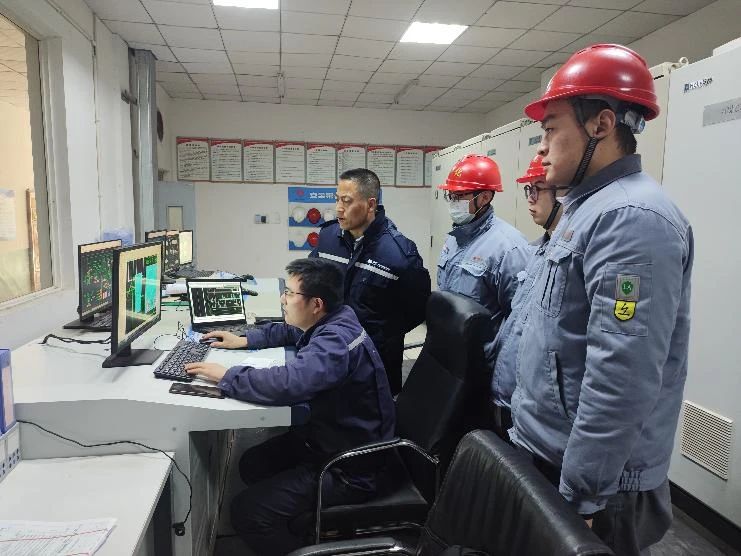

隨著公司生產規模陸續擴大,污水處理站在生產中發揮了重要的作用。目前公司污水處理站主要有BDO污水處理站、氣化污水處理站、濃鹽水總氮脫除污水站,經過多年的運行,污水處理站的各項矛盾逐漸顯現出來,發生環保問題的風險也隨之增加。為保證各污水處理站穩定長期運行,經綜合研判,公司決定在煤化工新建污水(200)治理項目。項目于11月進入“三查四定”階段,由動力分廠負責試生產及后期運行管理。動力分廠嚴格落實以下四項工作,確保了新建污水系統試生產工作的穩步推進。 新現場、新裝置,新員工,緊抓培訓是關鍵。新建污水項目位于煤化工廠區西南方位,采用兩級AO生化處理、高效沉淀深度處理工藝,以“生物滴濾”的除臭工藝增加了臭氣處理設備,處理水量達83m3/h。為確保裝置的試開車工作順利推進,動力分廠積極開展業務培訓,積極發揮“傳幫帶”,以理論培訓和現場培訓兩條主線展開,技術員對操作規程、PID圖進行講解,在現場以指導員工熟悉工藝管線、閥門為主,并分組參與設備的檢查、調試、單體試車工作,進一步提高員工排查問題能力和操作水平。積極組織員工參加中化環境組織的各類業務技術培訓,鼓勵員工多提問,為熟練掌握工藝操作和故障應急處置奠定了堅實的基礎。 從嚴從細落實試車“三查四定”工作。11月份新建污水項目進入調試試車階段,動力分廠高度重視,立即成立污水項目試車領導小組,明確分工,責任到人,按照試車方案安排落實工作。試車小組人員對照PID圖對新建污水項目開展“三查四定”,共查出問題67項,及時聯系施工方整改,分廠安排專人對整改項進行復查驗收,截至目前已完成整改56項,其余項正在整改。技術員對設備管線對照圖紙一根一根過,對于不明確的地方,積極與中化環境進行技術溝通,反復論證,只為搞懂弄清,心中有底,為后期順利開車打好基礎。 加強風險辨識與管控,堅守安全環保底線。新建污水項目主要來水為BDO高濃度廢水、BDO各裝置活化廢水和氣化廢水,對各水質的分析顯得尤為重要。是否存在酸、堿污水混存風險?存在有毒有害氣體揮發,如何管控?污水區域動火需要的安全分析條件……諸如此類有可能存在的隱患,都需要我們在工作中好好思考,做到舉一反三,動態管理,為實現裝置本質安全而不斷努力。 嚴抓工作清單進度,確保試車工作順利推進。按照污水項目試車計劃,截止12月中旬,所有單機試車已全部完成。現場防凍保溫有效落實,公用工程已經投用;兩級A/O池整齊排列,二沉池、高密池以及臭氧裝置已完成清水試驗,在碩大的生化池中,數千個曝氣盤整齊排列,氣體源源不斷地從小孔中升騰起來。兩級A/O池已開始生化引泥,標志著新建污水(200)項目已進入正式開車階段,預計12月底單系統調試產出合格水質。(動力分廠 楊鋒)
